Запланированный объем мероприятий выполнен уже практически на 50 процентов.

Главная цель проводимых работ ― повышение надежности источника электро- и тепловой энергии для Тамбова.
Работы ведутся в соответствии с графиком, с небольшим опережением по отдельным этапам. На сегодняшний день введена в эксплуатацию переключающая магистраль главного паропровода между 8 и 9 котлами и система шин на ОРУ 110кВ.

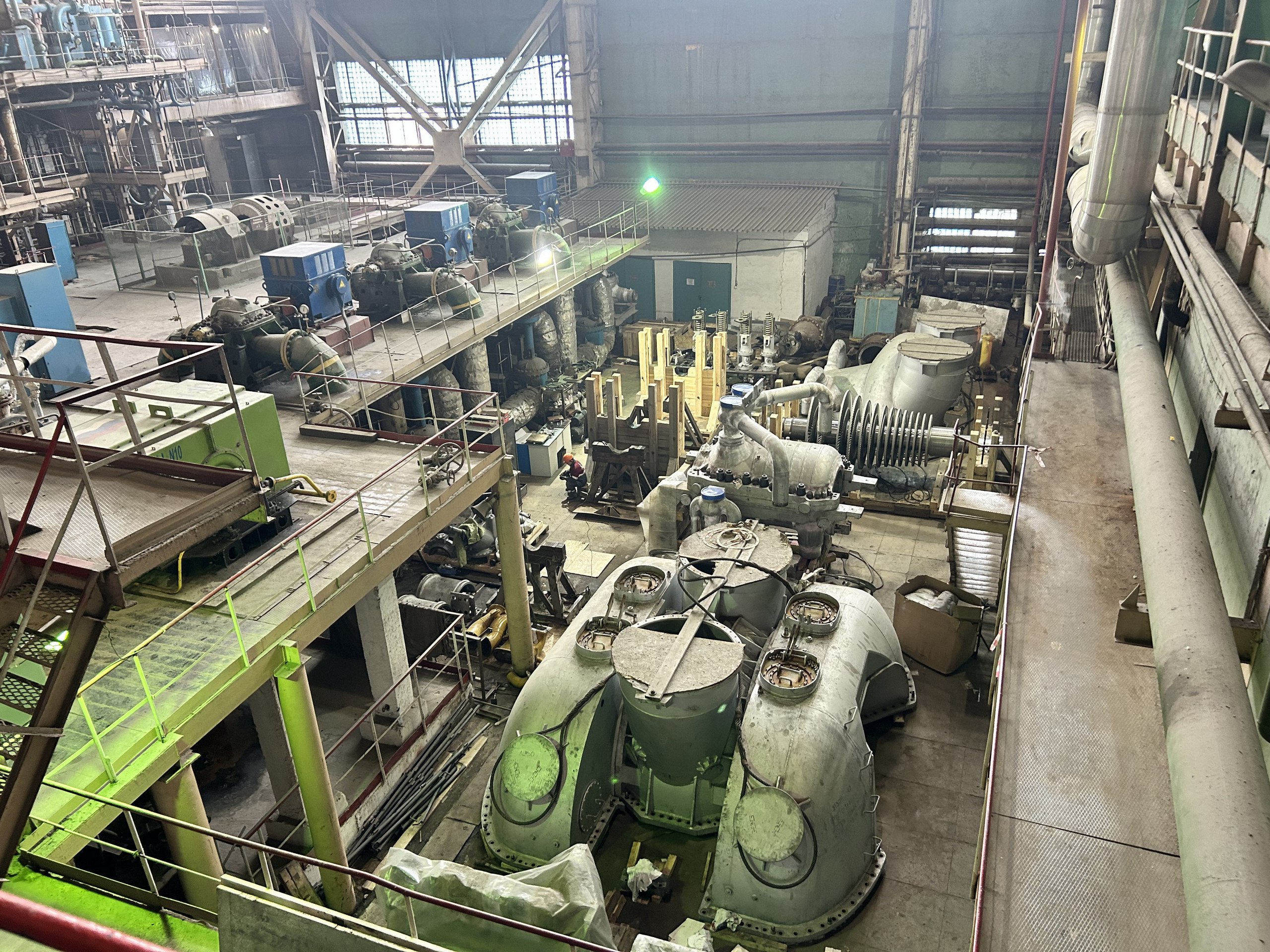

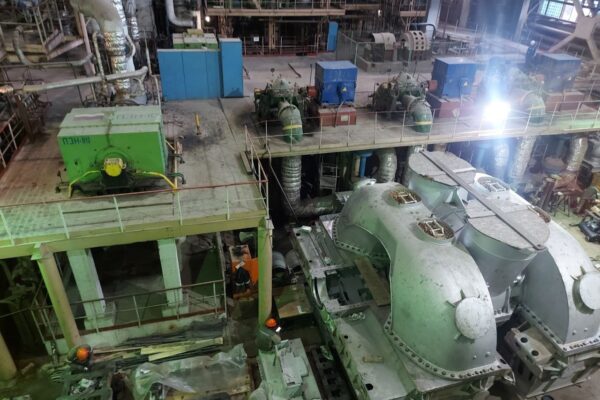

Кроме того, смонтирован трансформатор 4Т мощностью 160 МВА. Сейчас энергетики завершают его пусконаладку. Закончен монтаж конденсатных насосов. Установлены в рабочее положение два сетевых горизонтальных подогревателя, три подогревателя высокого давления, конденсаторные группы, цилиндры низкого, среднего, высокого давления.
Полностью завершить сборку турбоагрегата специалисты планируют до конца мая. Во втором полугодии на станции пройдут пробные запуски нового оборудования. Полностью модернизацию энергетики планируют выполнить до конца года.
